談一談土工膜防滲斜墻的施工四部曲
發布時間:2019-04-30 新聞來源:山東德旭達土工材料有限公司 瀏覽次數:
1.準備
古寨水庫在防滲施工中,開挖清除原壩表層干砌石及礫石墊層至細砂土層,找平并灑水夯實,使夯填土干容重不小于1.43t/m3。復合土工膜整理后的坡面應密實、平整、光滑,需要人工挖防滑槽,表面的樹根、石子等尖狀堅硬的物體需剔除干凈。
2.鋪設

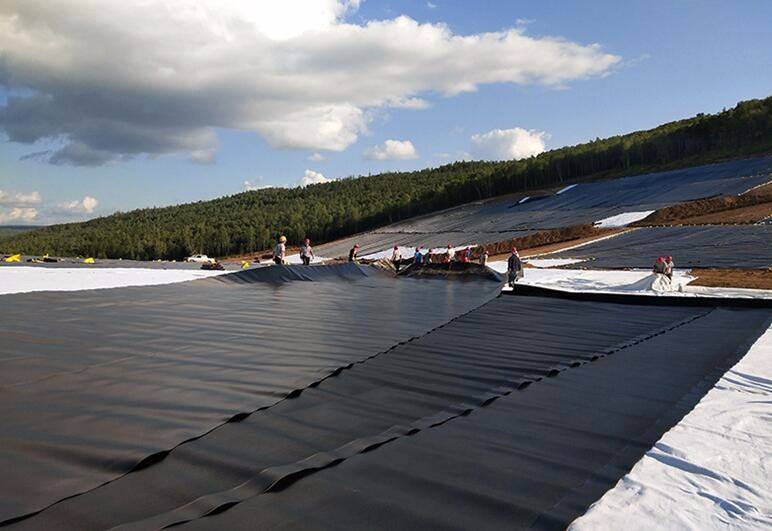

復合土工膜鋪設采用人工進行。膜與基面之間和膜之間要適當貼緊并壓平,操作過程中應及時清理土料中的各種有害尖銳物體。在鋪膜時面積不宜太大,根據復合土工膜幅寬減少接頭用料,接頭縫寬50mm焊粘接。施工應在無雨天氣進行,且氣溫5~35℃、風力4級以下。
3.焊接
第一幅土工膜鋪好后,將需焊接的邊翻疊,第二幅反向鋪在第一幅膜上,調整兩幅膜焊接邊緣走向,搭接寬度10cm。焊接全部在現場進行,焊接前應掌握好焊接機溫度及行走速度,焊縫應透明、平整、順直、連續。拼接焊縫兩條,每條寬10mm,兩條焊縫間留有10mm的空腔。
4.錨固
古寨水庫在防滲施工中,開挖清除原壩表層干砌石及礫石墊層至細砂土層,找平并灑水夯實,使夯填土干容重不小于1.43t/m3。復合土工膜整理后的坡面應密實、平整、光滑,需要人工挖防滑槽,表面的樹根、石子等尖狀堅硬的物體需剔除干凈。
2.鋪設
復合土工膜鋪設采用人工進行。膜與基面之間和膜之間要適當貼緊并壓平,操作過程中應及時清理土料中的各種有害尖銳物體。在鋪膜時面積不宜太大,根據復合土工膜幅寬減少接頭用料,接頭縫寬50mm焊粘接。施工應在無雨天氣進行,且氣溫5~35℃、風力4級以下。
3.焊接
第一幅土工膜鋪好后,將需焊接的邊翻疊,第二幅反向鋪在第一幅膜上,調整兩幅膜焊接邊緣走向,搭接寬度10cm。焊接全部在現場進行,焊接前應掌握好焊接機溫度及行走速度,焊縫應透明、平整、順直、連續。拼接焊縫兩條,每條寬10mm,兩條焊縫間留有10mm的空腔。
4.錨固
壩坡在設計水位線以上0.5m處設置抗滑槽,深1.0m,底寬0.6m,邊坡1:0.5,將復合土工膜緊貼在溝內側,溝槽內夯填土。底邊和周邊與淤泥質壤土地基采用開挖溝槽壓土錨固方式。土工膜彎折后壓實在溝槽開挖成梯形的斷面上。梯形斷面深1.1~1.4m,邊坡1:1.5,底寬1m,在溝槽內夯填土。西壩北段和東壩北段壩前鋪蓋長度均為15m,北壩壩前鋪蓋長度為20m,在遠壩腳端庫底開挖深度1.5m,然后埋入復合土工膜并填平。
【最新新聞】
- [2023-03-21]土工布鋪設一定保持不小于10%的松弛度
- [2023-02-09]土工布熒光紫外燈老化試驗方法
- [2022-11-21]土工布熒光紫外燈老化試驗方法
- [2022-11-14]防水板在隧道工程建設領域又被稱之為防滲土…
- [2022-11-11]與垂直防滲相比水平防滲風險相對較小
